聊天记录翻到上个月一个业主的留言:“师傅,我家做完现浇半个月了,怎么公司没人来浇水?是不是不用管?”

看完愣了一下。不是不用管,是没人给他做。半个月,正是楼板最容易出问题的时候,也是最该有人管的时候。

这个事每回都得解释一遍:现浇楼板不是浇完就完工,后面还有一半功夫在养护上。现在把时间表摊开讲清楚,照做就行。

为什么浇完还要“养”?

混凝土浇完只是开始,真正“长结实”靠的是水泥和水发生水化反应。这个过程需要水,也需要时间。

前7天是强度增长最快、也最怕干掉的7天。表面没水了,水化反应停了,楼板表面收缩拉裂,就是现浇阁楼开裂那篇里讲过的网状龟裂。别小看它,难看是一回事,更重要的是表面强度掉了,之后贴砖、走人都不踏实。

说得直白点:养护这7天省下的功夫,后面十有八九要拿裂缝来还。

头7天:一天不落

这7天没什么技巧,就三条:

第一,浇完就要盖。刚收面完,马上盖薄膜或者湿麻袋,把水分捂在楼板里。不盖的话,夏天太阳一晒,两小时表面就干了,等发现已经晚了。

第二,盖了就要浇。薄膜盖住了也要浇水,一天至少两遍,早晚各一次。夏天暴晒的日子,中午还得补一遍。浇水不是为了好看,是为了让薄膜下面一直是湿的。用手摸一下薄膜,里面挂水珠就对了。

第三,别踩。头3天谁都不许上去踩。这3天强度还没上来,上去一脚一个脚印,留下来就是永久缺陷。钢筋不落地、木方垫好都没用,养护期就是让楼板自己待着。

7到21天:可以放松,不能撒手

第7天之后强度上了一截,很多人就觉得没事了。其实水化反应要持续28天左右,7天只是个及格线。

7到21天,浇水频率可以降下来:有膜的一天一遍,没膜的两天一遍。21天基本可以撤掉覆盖物。

这里插一句拆模的事。侧模(梁帮、柱模)强度过半就能拆,一般3天左右;底模要等强度到设计值的75%,跨度2米以内的板强度过半就能拆,超过2米的就必须到75%。这个数别跟工人讨价还价,上回那篇讲裂缝的说过,很多裂缝就是拆早了才有的。具体到天数,一般跨度不大、温度正常的楼板,拆底模在10到14天左右,但前提是养护跟上了。

天气不同,另说

夏天:失水最快,薄膜一定要盖,一天两遍是底线,中午太阳毒的时候补一遍。

冬天:温度低,水化反应慢,强度上得也慢。这时候不是怕干,是怕冻。气温低于5度要加保温措施,盖棉被、草帘都行,别让表面结冰。冬天拆模时间要往后推,多等几天不吃亏。

三天时间表,存下来

说了这么多,落到纸上就三行:

阶段操作天数
收面后马上覆盖保湿当天
头7天每天浇水2遍,禁踩第1~7天
7~21天浇水降频,保持湿润第8~21天
拆模侧模3天+/底模10~14天视强度

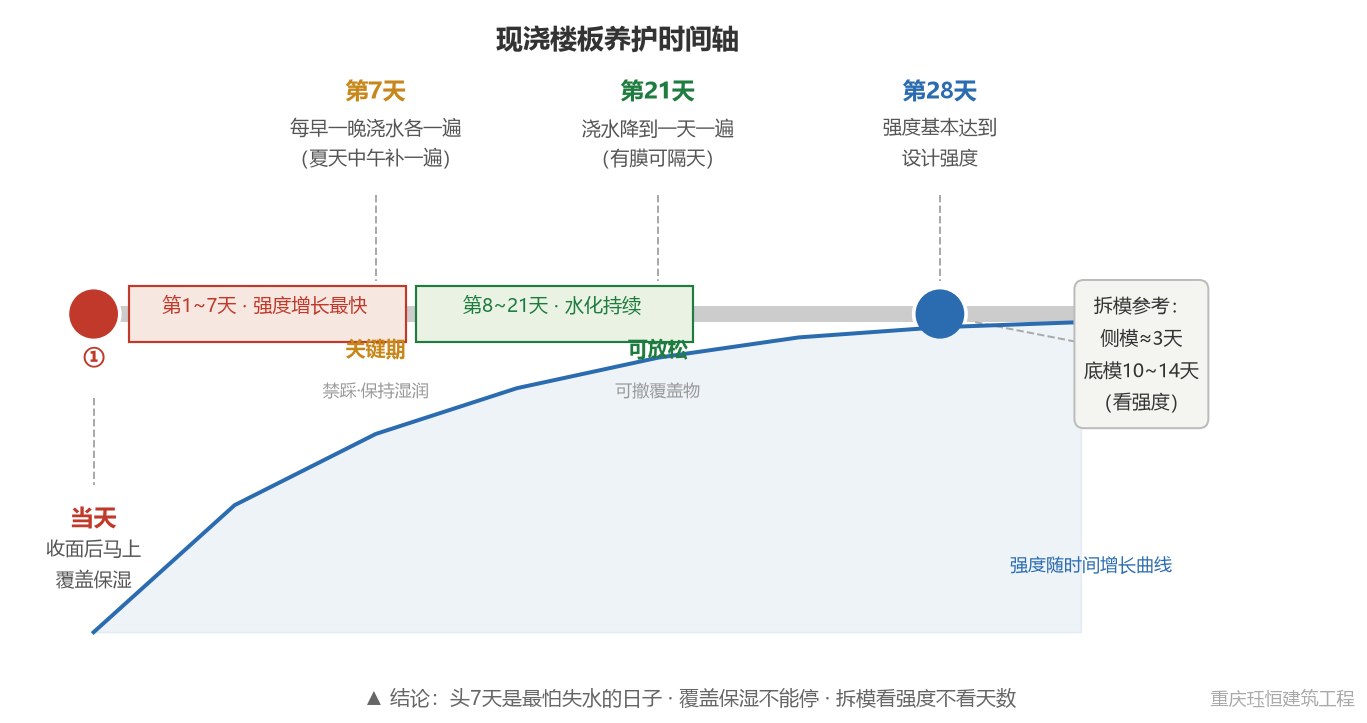

现浇楼板养护时间轴示意图:当天覆盖保湿、第1~7天每天浇水两遍、第8~21天降频、第28天强度基本达标,附拆模参考天数

最后一句

有人问过:浇水这么麻烦,能不能整点润湿剂一喷省事?能,但别迷信。正规做法还是覆盖加水,材料只是辅助。

还有人问:那找你们现浇,养护是不是也包了?包了。浇完交底就写在合同里,什么时候浇水、什么时候拆模,都有记录。你只要记住一条,验收的时候问一句“养护做了几天”,比看什么证书都管用。
